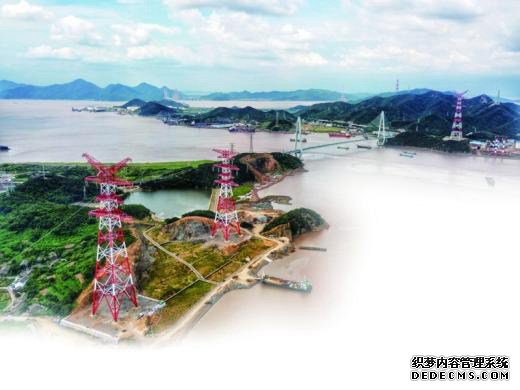

流金岁月,有些记忆总是那么深刻。 回想8年前,2010年7月1日,220千伏舟山与大陆联网工程正式投运,舟山电网实现了从110千伏电压等级向220千伏电压等级的历史性跨越。 本月,舟山500千伏联网输变电工程即将迎来带电投运的重要时刻,开启舟山电网“特高压时代”。 这是定海境内架起的又一道飞虹。她不仅将填补舟山群岛新区500千伏网架的空白,而且将对保障全市生产生活电力,确保绿色石化等重特大项目建成投运起到至关重要的作用。 电力是经济发展的晴雨表。在新时代,电力先行者们再度走在了发展道路的前沿,当他们回首这段建设岁月时,一种发自肺腑的感谢油然而生。
市区形成合力项目全面提速
“十三五”后期,预计舟山电网负荷将达到约246万千瓦,以220千伏电网为骨干网架的舟山电网今后已无法满足舟山电网负荷的发展需求。建设舟山500千伏联网输变电工程,势在必行。
“建设500千伏联网工程,是在2014年底提出来的,当时就得到了国网公司、省公司与省市两级政府的高度重视与大力支持。 ”国网舟山供电公司副总经理宣耀伟说,建设这项工程,不仅是为了满足舟山群岛新区经济增长用电需求,提高舟山电网抵御自然灾害能力和安全稳定水平,同时还将为绿色石化基地项目工程提供重要的电力保障。
于是,在省市领导的关心下,第二年,市里由市发改委牵头成立了项目前期工作组,并进驻国网公司进行集中办公,按照开工时间倒排核准节点,倒排各项支撑要件节点,落实相关责任人,全过程动态跟踪推进,解决前期工作中的用海与土地难题。
在短短的一年左右时间里,先后在北京、杭州、舟山召开各类咨询会、审查会达三十余次,耐玩的页游,确保了核准进程。
向上解决老大难的同时,在定海区,区委区政府2015年农历腊月二十八召开专项推进会,针对项目推进过程中相关政策处理以及环评公示等难点问题,区委书记与区长共同参与,明确各单位工作任务和时间节点,确保项目稳步推进。
这让宣耀伟吃了颗定心丸,“这是有史以来,舟山电网投资最大的工程,在定海境内点多面广,横跨9个镇(街道)27个社区,需要做很多群众工作。 ”宣耀伟说,事实上,定海区的这次会议奠定了一个总基调,“牺牲小我,成全大我,定海要为舟山经济发展作出贡献,必须要鼎力支持舟山电网建设。 ”
与此同时,定海区还专门抽调了具有丰富基层工作经验的同志,成立定海区500千伏(220千伏)联网输变电工程指挥部,在盐仓进行集中办公,采取挂图作战和任务到人。
在各方的共同努力下,成功破解项目核准难、用海用地难、廊道实施难等瓶颈。 2016年5月30日取得省发改委核准批复;7月22日完成国网公司初步设计评审,8月23日取得省发改委初步设计批复。册子高塔基础工程提前三个月开工建设。
政企密切协作 积极攻坚克难
500千伏联网输变电工程中,金塘灰鳖洋海域的海底电缆敷设,相当关键。敷设前的一段小插曲,让国网舟山供电公司建设部海缆专职徐健至今记忆犹新。
“之前,我们海缆工程船在用探测仪扫海时发现,海缆敷设海域中有很多简易的网具,于是马上就通知了金塘管委会。”徐健告诉记者,第二天,对方回复说已经解决了,没想到一到现场才知道,对方只是处理了滩涂上的网具。
一场小误会并不会影响双方的协作。金塘管委会当即组织供电部门与相关社区负责人,一同出海现场解决问题。“不仅要做通养殖户的思想工作,还要在敷设之前全部完成拆除,金塘方面只花了不到一周时间。 ”徐健说。
深有同感的还有公司建设部架线专职徐建良。在金塘大鹏岛北侧,需要建一个海缆登陆终端站,类似一个小型变电站。可当时,那里还有20多座坟墓需要迁移,政策处理与迁坟都需要时间。让徐建良没想到的是,金塘方面交地时间比预想得提前了一半,该终端站也是工程中最早开工的一个项目。
徐建良告诉记者,建设大项目过程中,电力公司总会关注一些比较重要的节点,比如高塔、变电站等,这些节点所要解决的问题很多,又很棘手,“于是,我们每次与定海区相关部门开协调会,梳理出一些问题给他们,让他们帮助我们解决难题。 ”
互相协作带来的好处还有不少。妥善开展政策处理工作是工程项目能否按时推进关键,而政策处理又是一项漫长而艰巨的拉锯战,为确保工程如期推进,定海区在政策处理过程中采用“兵马未动,粮草先行”的做法,根据项目审批进度,提前启动相关区域的政策处理工作。落实属地镇(街道)责任,明确各单位责任清单和时间节点,配合电力部门开展线路通道征用、环境影响评价等具体工作。确保项目一经批复,各项工作能够第一时间全面推开。
特别是在路径论证中,针对原规划方案(疏港公路通道方案)将大批占用土地,以及新奥能源LNG管线也需穿越该区域这一实际情况,在征询双方设计院和相关职能部门、镇街道意见后,定海区创造性地提出“管线一体”方案,即将原先线路走向调整为沿舟山本岛中部山系建设并将新奥能源LNG管线整体纳入线路廊道,这一调整降低了联网线路建设过程中政策处理难度,节约了廊道资源。
“现任定海区委书记庄继艳,前几年春节前,都会到公司来看望我们,当然,最重要的是来征求我们的意见。 ”宣耀伟说,前段时间,由于变电站征地问题,感觉压力不小,但在定海区与当地镇、社区的共同努力下,成功得到了解决,“感觉,在这个工程建设中,定海区给了我们许多减压剂。 ”
敢担当敢干事 演绎“老兵新传”
为更好的推进500千伏输变电联网项目,定海区及时组建500千伏输变电联网项目指挥部,在人员调配上,优先考虑曾多次成功处理政策问题并熟悉电力行业的“老兵”,实行集中办公制,并确立以周例会、月度会议等形式,第一时间对疑难问题进行协调,保障工程进度。
“领导重视是关键、科学确定线路是关键、政策处理与审批同步是关键、政策统一是关键、预先介入是关键、工程建设和谐是关键、资金统一出口是关键、抽取精兵强将是关键。 ”在定海区500千伏(220千伏)联网输变电工程指挥部里,总指挥陈海平一口气跟记者说了八个关键。
除了总指挥这个职务,陈海平现在还是定海区区委常委、纪委书记。虽说陈海平的现任职务似乎与电力部门联系不多,但之前还是副区长的他,就分管电力,可谓“老兵”。
